26.10.09

frente+tubulações+etc




Várias frentes de trabalho na obra atualmente: frente da casa (Dinei fazendo muro lateral oeste e viga baldrame sob portão já concretada, com esperas para pilares) e tubulação externa do alarme (Claudio cortando o reboco para embutir mangueiras que levei hoje à obra); a compra do material elétrico foi resolvida pela manhã, sendo que o próprio eletricista ficou de deixar esse material na obra ainda hoje, para iniciar os trabalhos amanhã cedo.

Também houve a nova medição da instalação do aquecedor solar, que irá soltar nova lista de materiais hidráulicos a serem acrescentados aos materiais de instalação do SPA+cisterna, a serem comprados em breve.

Agora, estamos prestes a contratar forro, vidro e pintura, para finalmente entrar na fase de acabamentos da obra!

Preocupa um tanto mais, nesse cenário, a falta de informação em relação à laje da sala lateral, única estrutura ainda a ser executada na obra. O engenheiro Rubem, que está cuidando disso, viajou e retorna na quinta-feira.



20.10.09

tudo ligado!


Hoje, o trabalho de colocação de telhas na cobertura continuou, enquanto a Eletropaulo apareceu (no quinto dia prometido) para fazer a ligação da entrada de energia. Além de demorar para resolver as coisas, queriam R$200,00 para liberar o pedido. Negociando, Claudio conseguiu chegar a R$100,00 e a ligação foi feita.

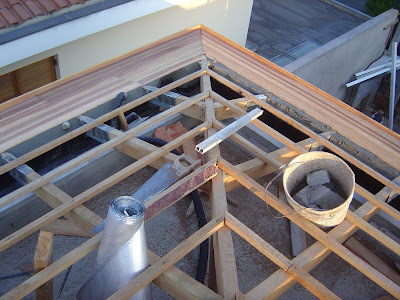

Enquanto isso, passei a tarde na fábrica de portões removendo todas as possíveis dúvidas para a execução dos portões basculantes e da entrada social. Além de detalhar o projeto e fechar a compra, recolhi algumas amostras de perfil metálico e verifiquei acabamento: a chapa metálica lisa será entregue com aplicação de massa própria para ocultar as emendas. O desenho acima serviu de base para os ajustes e deve ser finalizado nos próximos dias, com as informações novas, para liberar a fabricação. A fechadura comprada com o fornecedor de alarme será levada à fábrica para que o portão possa ser instalado com tudo funcionando.

Abaixo: amostra do acabamento anti-ferrugem com pintura epóxi (mais resistente que o galvite; este foi um dos principais fatores que contaram na decisão por este fornecedor - e que possibilita a garantia de cinco anos contra ferrugem, contra dois anos dos demais).


19.10.09

telhas + fechamentos











Hoje tanto obra quanto orçamentos caminharam visivelmente. Enquanto as telhas vão sendo colocadas, fechamos a compra do SPA + contato instalação, encaminhamos a compra dos vidros (começando pela cobertura da escada, que ocultará a visão da madeira e das telhas) e outros contatos (caça ao fulget, porcelanato e corte das soleiras).

Fundamental, avançou também o contato com o contato com o engenheiro autor do projeto estrutural da laje adicional (varanda, "ex-passarela"). Ele ficou realmente surpreso ao verificar o desenho da ferragem executada e demonstrou novamente surpresa ao confirmar a inexistência de alvenaria sobre as vigas existentes (justamente as que receberão as vigas novas). O engenheiro deve entrar em contato ainda esta semana com um parecer sobre a viabilidade ou não das vigas novas serem de concreto. Talvez seja necessário reforçar pelo menos uma das vigas existentes. Enquanto isso, consegui avançar também o contato com a consultoria de impermeabilização, para deixar tudo "no jeito" para complementarmos o projeto estrutural assim que ele estiver definido.

16.10.09

manta no abrigo + notícias do engenheiro da laje

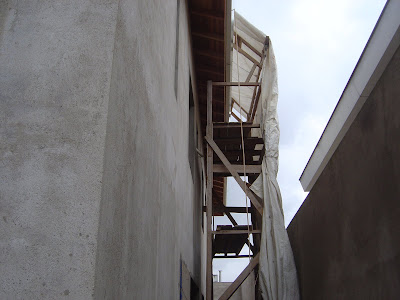

Acima: Romeu, Edgar e Dinei trabalhando na impermeabilização da laje de cobertura do abrigo das caixas d'água.

Na obra, prosseguiu o trabalho no telhado. Do escritório, consegui contato com o engenheiro autor do projeto da laje-varanda. Fiquei surpresa ao descobrir que, ao fazer o projeto estrutural da laje-varanda, ele não teve conhecimento do projeto de ferragens das vigas existentes. (O projeto foi feito a partir de um croqui, por solicitação de parte da proprietária). Além disso, para ele, todas as vigas que receberiam a laje estavam apoiadas em alvenaria.

Depois dessa conversa por telefone (o escritório dele fica em Porto Alegra), encaminhei os arquivos do projeto estrutural por email, para que ele possa avaliar se as novas vigas de concreto poderão mesmo ser feitas dessa maneira. Coloquei a ele também a questão da impermeabilização que faremos na laje e ele vai verificar o quanto isso pode interferir na sobrecarga.

Abaixo, imagens do telhado ainda descoberto, mas já com calhas.








15.10.09

avanços e "quases"

Hoje fechamos a contratação da elétrica! Um passo importante rumo à finalização da obra!
Por outro lado, a eletropaulo postergou a ligação da entrada, reprogramando-a para "segunda ou terça-feira".

Tive uma reunião com o fabricante de portões e a compra está praticamente fechada!

Na obra, prossegue o trabalho no beiral.

14.10.09

calha no beiral





Acima: Dinei e o beiral ainda sem calha na frente da casa; abaixo, a trechos de calha sendo colocados a partir dos fundos, detalhes de fixação das peças e vista geral da frente da casa;

Hoje na obra prosseguiu o trabalho no beiral, praticamente concluído, já com alguns trechos de calha sendo colocados. A chuva deu uma trégua durante o dia, embora ainda tenham persistido algumas poças d'água na cobertura.

No escritório da obra, avançou a negociação para contratar eletricistas, que está quase se concluindo, com os contínuos ajustes no texto. Também tntei contato com o engenheiro autor do projeto estrutural da laje-varanda, que está em viagem e deve retornar na sexta-feira. Confirmamos a contratação e dimensões das soleiras de pedra e evoluímos a elaboração da proposta de corte das soleiras de procelanato, que deve chegar em breve. Devemos fechar em breve também o fechamento de vidro da cobertura e os vidros gerais de janelas e vitrôs da casa.
